80吨冲床地基图以及如何打地基?
首先我们先来说下什么情况下需要给80吨冲床进行打地基?如果地面整体水泥浇到20CM厚度,连200T冲床都不用另外做地基的。我朋友工厂250T冲床,直接减震垫放地上,他工厂地面就20CM水泥而已。没另外做深。如果机台数量少,但是吨位大,可以考虑直接垫1.5CM到2CM厚度的钢板,不用做地基,没问题。如果可以,当然打地基比较好,另外要求冲床厂家配阻尼气垫脚,高速冲压的时候能有效保护地面。
如果给80吨冲床打地基,当然要按照冲床厂家出示的地基图纸来操作,80吨冲床地基图纸如下图所示:

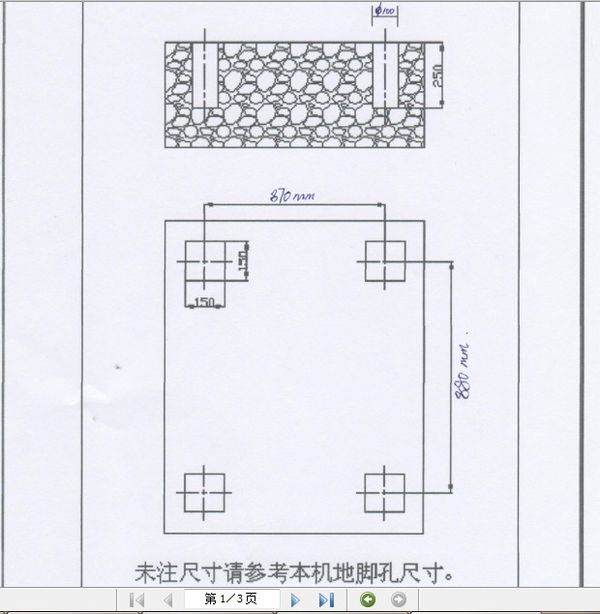

冲床地基图
有了冲床地基图纸,接下来,就要进行地基的安装,具体方法如下:
1)地基的要求
a.地基的设置地面因地质的不同而有所差异,为了防止地基下沉或倾斜,需用混凝土固定地面。
b.为保持机器精度和寿命,请务必使机器安装位置远离震源、热源、湿气严重及阳光曝晒的地方
c.安装的地基不得有倾斜、柔软或不规则。
d.为了方便以后维修及检查作业,请与机器安装位置旁保留适当的空间。
2)地基的设置方法
a.确定基础的基准面
b.基础控制所定深度,整平底面后,铺平所定厚度的石子以坚固地基,空隙中填实砂砾,并充分捣实,而压力在5T/m2以上。
c.基础混凝土最底面,请预铺设直径φ20mm的钢筋,以间距150mm的格状放置。
d.混凝土依水泥、砂、石子按1:2:4的比例混合并充分搅混,顺成均匀色调而且富均质粘性,浇注的混凝土的压缩强度需在180kg/cm2以上。
e.浇注混凝土之前,请按机器安装地基预留T型螺栓槽空间。
f.混凝土不可产生龟裂。
g.基础施工后7-10天,才可安装机器。
h.当机器到达完成准备作业后,吊起机器本体,然后将T型基础螺栓穿过水平调整块及调整螺钉后,锁上垫圈和螺母,然后慢慢将机器本体置于地面上。
i.调整T型基础螺栓于地面之距离后,即浇注混凝土于T型基础螺栓槽。
j.待混凝土干固后,调整机器本体水平。
为避免80吨冲床震动对冲压精度、冲床寿命的影响,冲床实际安装时需做好防震措施,最好采用防震脚安装,省时又省力,若安装气压模垫时有维修保养之需要,则必须采用基础坑之安装方式。
